全面的醫院凈化工程驗收標準
怎樣判斷醫院凈化工程是否達標呢,要怎樣驗收呢?科瓦特小編為了解答這個疑惑特別整理了醫院凈化工程的行業驗收標準。大家快來了解下吧!
潔凈手術部(室)的施工,應以凈化空調工程為核心,取得其他工種的積極配合。潔凈手術室施工可按如下程序進行(其他輔助用房可參照此程序):

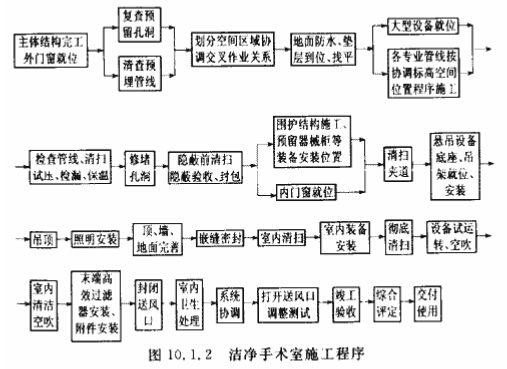

如圖:潔凈手術室施工程序圖
各道施工程序均要進行記錄,驗收合格后方可進行下道工序。施工過程中要對每道工序制訂具體施工組織設計。
工程驗收
1、醫院的潔凈手術部(室)均應按本節規定獨立驗收。
2、凈化空調工程驗收,分竣工驗收和綜合性能全面評定兩個階段。
3、驗收的內容包括建設與設計文件、施工文件、施工記錄、監理質檢文件和綜合性能的評定文件等。
4、潔凈手術部的其他設施,應按設備說明書、合同書,由建設方對設備提供方和安裝方分別進行驗收。
工程檢驗
1、竣工驗收和綜合性能全面評定的必測項目應符合表10.3.1的規定,其中風速風量和靜壓差應先測,細菌濃度應最后檢測。
10.3.1醫院凈化工程竣工驗收必測項目表
竣工驗收 |
綜合性能全面評定 |
通風機的風量及轉數 系統和房間風量及其平衡 系統和房間靜壓及其調整 自動調節系統聯合運行 高效過濾器檢漏 潔凈度級別 |
?、窦墲崈羰中g室手術區和Ⅰ級潔凈輔助用房局部100級區的工作面的截面風速 其他各級潔凈手術室和潔凈輔助用房的換氣次數 靜壓差 所有集中送風口高效過濾器抽查檢漏,Ⅰ級潔凈用房抽查比例應大于50%,其他潔凈用房應大于20% 潔凈度級別 溫濕度 噪聲 照度 新風量 細菌濃度 |
2、不得以空氣潔凈度級別或細菌濃度的單項指標代替綜合性能全面評定;不得以竣工驗收階段的調整測試結果代替綜合性能全面評定的檢驗結果。
3、竣工驗收和綜合性能全面評定時的工程檢測應以空態或靜態為準。任何檢驗結果都必須注明狀態。
4、竣工驗收的檢測可由施工方完成。綜合性能全面評定的檢測,必須由衛生部門授權的專業工程質量檢驗機構或取得國家實驗室認可資質條件的第三方完成。

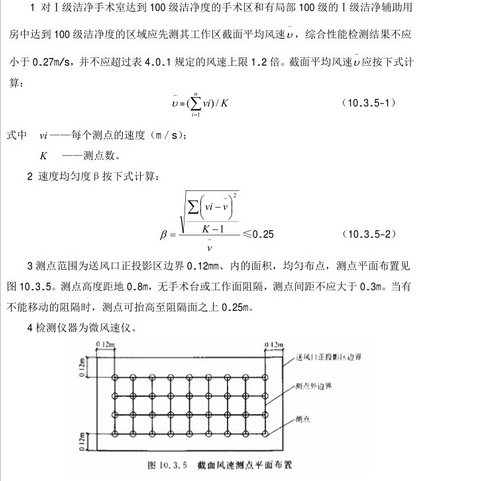

5、工作區截面風速的檢驗應符合下列要求:
換氣次數的檢驗應符合下列要求:
1、對Ⅱ、Ⅲ、Ⅳ級潔凈手術室和潔凈輔助用房應通過檢測送風口風量換算得出換氣次數,綜合性能檢測結果不應小于表4.0.1規定范圍的均值,并不應超過此范圍上限的1.2倍或根據需要的設計值的1.2倍。
對于分散布置的送風口,對每個風口用套管法檢測:
靜壓差的檢驗應符合下列要求:
1、在潔凈區所有門都關閉的條件下,從平面上最里面的房間依次向外或從空氣潔凈度級別最高的房間依次向低級別的房間,測出有孔洞相通的相鄰兩間潔凈用房的靜壓差,綜合性能測定結果應大于表4.0.1的規定值和符合4.0.2條的規定。
2、測定高度距地面0.8m,測孔截面平行于氣流方向,測點選在無渦流無回風口的位置。檢測儀器為讀值分辨率可達到1Pa的斜管微壓計或其他有同樣分辨率的儀表。
潔凈度級別的檢驗應符合下列要求:
1、Ⅰ級潔凈手術室和潔凈輔助用房檢測前,系統應已運行15min,其他潔凈房間應已運行40min。在確認風速、換氣次數和靜壓差的檢測無明顯問題之后,再檢測含塵濃度。對≥0.5μm和≥5μm的微粒,檢測結果均應同時滿足下列條件:各測點平均含塵濃度i中的最大值max不大于表3.0.3-1和表3.0.3-2中規定的級別上限濃度的80%;由各點平均含塵濃度i求出室平均濃度,算出統計值N,N=+t×σ,不大于表3.0.3-1和表3.0.3-2中規定的級別上限濃度的80%,則判定測定結果達到該潔凈度級別。如果雖未超過級別上限但已大于該上限的80%,則應加大風量重測。

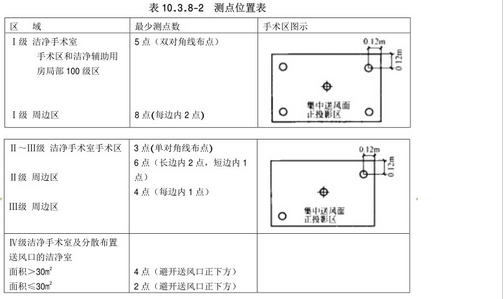

2、當送風口集中布置時,應對手術區和周邊區分別檢測,測點數和位置應符合表10.3.82的規定;當附近有顯著障礙物時,可適當避開。當送風口分散布置時,按全室統一布點檢測,測點可均布,但不應布置在送風口正下方。
3、每次采樣的最小采樣量:100級區域為5.66L,以下各級區域為2.83L。
4、測點布置在距地面0.8m高的平面上,在手術區檢測時應無手術臺。當手術臺已固定時,測點高度在臺面之上0.25m。
5、在100級區域檢測時,采樣口應對著氣流方向;在其他級別區域檢測時,采樣口均向上。
6、當檢測含塵濃度時,檢測人員不得多于2人,都應穿潔凈工作服,處于測點下風向的位置,盡量少動作。
7、當檢測含塵濃度時,手術室照明燈應全部打開。
8、檢測儀器應為流率不小于2.83L/min的光散射式粒子計數器。
溫濕度的檢測應符合下列要求:
1、夏季工況應在當地每年最熱月的條件下檢測,冬季工況應在當地每年最冷月的條件下檢測。
2、室內溫濕度測定為距地面0.8m高的中心點,檢測結果應符合表4.0.1的規定。檢測儀器為可顯示小數后一位的數字式溫濕度測量儀。有溫濕度波動范圍要求的不適用本款的規定。
3、測出室內的溫濕度之后,應同時測出室外溫濕度。
噪聲的檢測應符合下列要求:
1、噪聲檢測宜在外界干擾較小的晚間進行,以A聲級為準。不足15m2的房間在室中心1.1m高處測一點,超過15m2的在室中心和四角共測5點,檢測結果應符合表4.0.1的規定。檢測儀器宜用帶倍頻程分析儀的聲級計。
2、全部噪聲測定之后,應關閉凈化空調系統測定背景噪聲,當背景噪聲與室內噪聲之差小于10dB時,室內噪聲應按常規予以修正。
照度的檢測應符合下列要求:
1、照度檢測應在光源輸出趨于穩定(新日光燈和新白熾燈必須已使用超過10h,舊日光燈已點燃15min,舊白熾燈已點燃5min),不開無影燈,無自然采光條件下進行。
2、測點距地面0.8m,離墻面0.5m,按間距不超過2m均勻布點,不刻意在燈下或避開燈下選點。各點中最小的照度值應符合表4.0.1的規定。對大型以上(含大型)手術室,應校核照度均勻度,并符合規定。
新風量的檢測應符合下列要求:
1、新風量的檢測應在室外無風或微風條件下進行。
2、通過測定新風口風速或新風管中的風速,換算成新風量,結果應在室內靜壓達到標準的前提下,不低于表4.0.1的規定。
細菌濃度的檢測應符合下列要求:
1、細菌濃度宜在其他項目檢測完畢,對全室表面進行常規消毒之后進行。表面染菌密度為監測項目,按《醫院消毒衛生標準》GB15982的方法檢測,檢測結果應符合表3.0.3的規定。
2、當送風口集中布置時,應對手術區和周邊區分別檢測;當送風口分散布置時,全室統一檢測。
3、當采用浮游法測定浮游菌濃度時,細菌濃度測點數應和被測區域的含塵濃度測點數相同,且宜在同一位置上。每次采樣應滿足表10.3.13-1規定的最小采樣量的要求,每次采樣時間不應超過30min。
浮游菌最小采樣量表10.3.13-1
被測區域潔凈度級別 |
最小采樣量m3(L) |
100級 |
0.6(600) |
1000級 |
0.06(60) |
10000級 |
0.03(30) |
100000級 |
0.006(6) |
300000級 |
0.006(6) |
點擊排行榜
- 潔凈車間制藥設備該如何選擇呢
- 哪些因素會讓潔凈手術室出現污染現象
- 醫療器械凈化車間要達到什么要求
- 食品無塵車間要達到什么級別
- 無塵車間設計安裝都需要注意哪些事項
- 無塵室裝修多少錢一平米
- 潔凈室的主要分類有哪些
- 潔凈手術室裝修要注意什么
- 食品潔凈車間建設
- 如何選擇一家好的凈化工程公司
最新相關文章
- 如何對潔凈室平面布局
- 現代化無塵車間要遵循的設計原則
- 如何挑選出色的凈化工程公司?
- 凈化車間公司選擇難?那是因為這幾點你沒注意
- 選擇凈化工程公司需要注意的幾個方面
- 成功簽約伊頓電子潔凈車間項目
- 潔凈車間裝修公司這么選,工程質量穩了!
- 潔凈車間和普通車間的具體區別
- 萬級潔凈室設計規范簡單介紹
- 潔凈室設計之傳遞窗
成功案例
立訊(常熟)千級凈化車間 |
中山全康醫療科技公司凈化車間 |
廣州海瑞藥業GMP凈化車間 |
長沙天儀研究院潔凈車間工程 |
長沙電子材料潔凈車間 |
